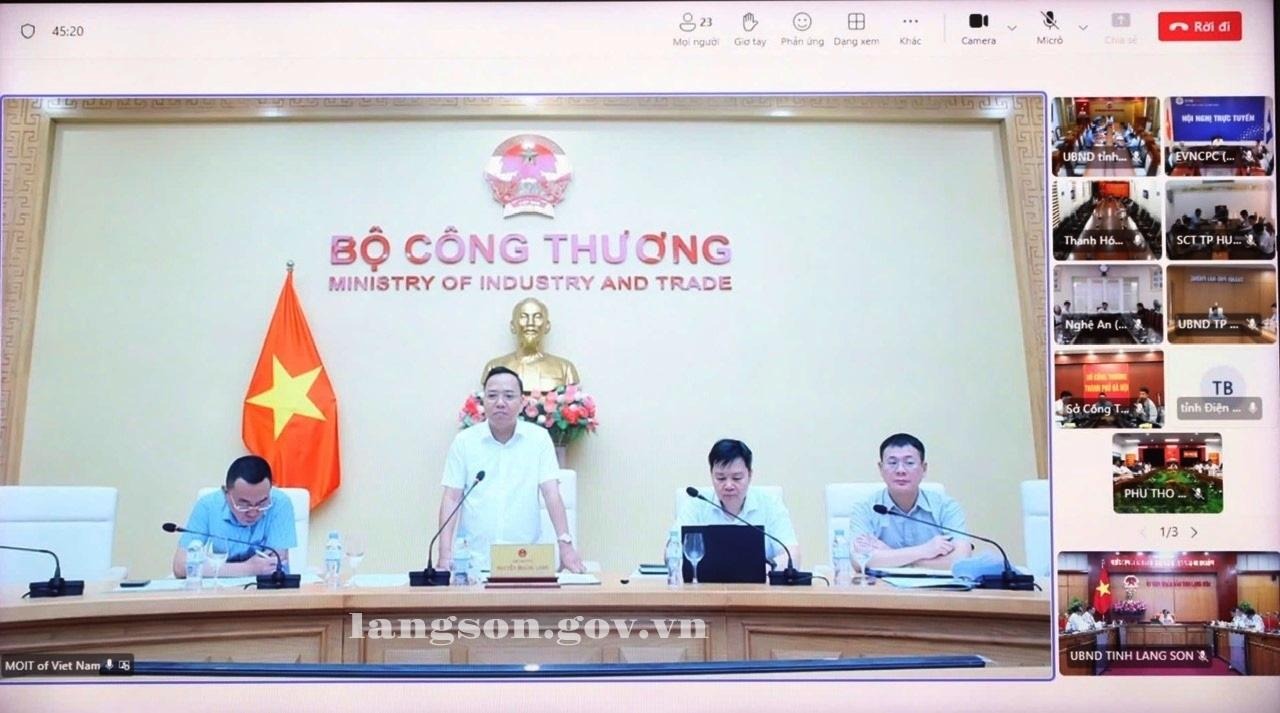

Hội nghị trực tuyến triển khai thực hiện điều chỉnh Quy hoạch điện VIII

Sáng 15/4/2026, Bộ Công Thương tổ chức Hội nghị trực tuyến với các tỉnh, thành phố và các đơn vị liên quan về tình hình thực hiện điều chỉnh Quy hoạch điện VIII và tháo gỡ khó khăn, vướng mắc trong triển khai các dự án nguồn và lưới điện. Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long dự và chủ trì Hội nghị.

Tham dự tại điểm cầu tỉnh Lạng Sơn có lãnh đạo Sở Công Thương; lãnh đạo các sở, ngành liên quan và đại  diện phòng chuyên môn của Sở Công Thương.



Các đại biểu dự Hội nghị tại điểm cầu tỉnh.



Ngày 15/4/2025, Thủ tướng Chính phủ ban hành Quyết định số 768/QĐ-TTg phê duyệt điều chỉnh Quy hoạch phát triển điện lực quốc gia thời kỳ 2021 - 2030, tầm nhìn đến năm 2050. Mục tiêu là nhằm cung cấp đủ nhu cầu điện trong nước, đáp ứng mục tiêu phát triển kinh tế - xã hội với mức tăng trưởng GDP bình quân khoảng 10,0%/năm trong giai đoạn 2026 - 2030, khoảng 7,5%/năm trong giai đoạn 2031 - 2050. Điện thương phẩm năm 2030 đạt khoảng 500,4 - 557,8 tỷ kWh; định hướng năm 2050 đạt khoảng 1.237,7 - 1.375,1 tỷ kWh. Điện sản xuất và nhập khẩu năm 2030 đạt khoảng 560,4 - 624,6 tỷ kWh; định hướng năm 2050 khoảng 1.360,1 - 1.511,1 tỷ kWh.



Lãnh đạo Sở Công Thương tỉnh Lạng Sơn phát biểu tại cuộc họp



Phát biểu tại Hội nghị, lãnh đạo Sở Công Thương tỉnh Lạng Sơn cho biết, theo Quyết định số 768/QĐ-TTg và Kế hoạch thực hiện điều chỉnh Quy hoạch điện VIII được Bộ Công Thương ban hành, tỉnh Lạng Sơn được phân bổ công suất các nguồn điện theo các loại hình nguồn điện có tổng công suất là 2.378 MW; được phân bổ tăng thêm so với Quyết định 500/QĐ-TTg ngày 15/5/2023 của Thủ tướng Chính phủ về việc phê duyệt Quy hoạch điện VIII là 689 MW. Trên cơ sở danh mục dự án điện lực được giao, UBND tỉnh đã cấp chủ trương đầu tư đồng thời chấp thuận chủ trương đầu tư đối với các dự án điện lực Dự án Nhiệt điện Na Dương II; Dự án TBA 220kV-500MVA Đồng Mỏ và nhánh rẽ; Dự án Đường dây 110kV từ TBA 110kV Lạng Sơn - Nhiệt điện Na Dương 3; Dự án Thủy điện Tràng Định 2, công suất 29,8MW, Dự án Thủy điện Bắc Giang 14MW, Dự án Thủy điện Đèo Khách, công suất 14MW. Đồng thời, UBND tỉnh cũng đã giao  Sở Công Thương chủ trì, phối hợp với các cơ quan liên quan xem xét đánh giá hồ sơ đề xuất đầu tư đối với 17/22 dự án điện gió theo quy định.

Trao đổi với tỉnh Lạng Sơn, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long lưu ý, tỉnh Lạng Sơn cần khắc phục các khó khăn vướng mắc về việc vận chuyển, thi công xây dựng lắp đặt điện gió trong điều kiện vùng núi hiểm trở để triển khai thực hiện theo kế hoạch, thời gian vận hành của các dự án điện gió để bảo đảm cung cấp điện theo quy định. Bên cạnh đó, quan tâm sát sao, đôn đốc và có chế tài để các nhà đầu tư cam kết triển khai thực hiện các dự án điện gió hoạt động bảo đảm đúng tiến độ đề ra, góp phần cung ứng điện tổng thể trên cả nước.

Tại Hội nghị, đại diện các địa phương, các Tổng công ty Điện lực tập trung trao đổi, giải đáp các vấn đề về: quy hoạch; điều chỉnh quy mô công suất, chia tách các dự án; điều chỉnh tiến độ các dự án lưới điện truyền tải, bổ sung lưới điện, điều chỉnh phương án đấu nối khi điều chỉnh quy hoạch tỉnh được thông qua; việc triển khai các dự án và đánh giá khả năng đáp ứng so với tiến độ được xác định tại Quy hoạch điện VIII điều chỉnh. Làm rõ nguyên nhân các dự án có nguy cơ không bảo đảm tiến độ giai đoạn 2026 - 2030; khó khăn, vướng mắc về cơ chế, thủ tục đầu tư, chuyển đổi mục đích sử dụng đất, điều kiện tự nhiên cũng như hạ tầng truyền tải nhằm giải tỏa công suất. Các địa phương cũng kiến nghị Trung ương tiếp tục rà soát, tháo gỡ các rào cản về pháp lý, đẩy nhanh tiến độ phê duyệt các dự án điện, bảo đảm sự đồng bộ giữa phát triển nguồn điện và lưới điện.



Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long phát biểu kết luận Hội nghị



Phát biểu kết luận Hội nghị, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long đề nghị, UBND các tỉnh, thành phố tiếp tục tập trung triển khai thực hiện điều chỉnh Quy hoạch điện VIII đã được phê duyệt; thực hiện đồng bộ các biện pháp để đẩy nhanh tiến độ các dự án nguồn và lưới điện trọng điểm đang thi công trên địa bàn. Tập trung chỉ đạo, đôn đốc các chủ đầu tư đẩy nhanh tiến độ sớm đưa các nhà máy vào vận hành đảm bảo chất lượng, đúng quy trình; chủ động phối hợp, quyết liệt triển khai công tác giải phóng mặt bằng, bồi thường di dân tái định cư. Đối với các dự án chưa có chủ đầu tư đề nghị triển khai nhanh việc lựa chọn nhà đầu tư; chủ động tích hợp các dự án đầu tư điện vào quy hoạch chung của tỉnh; có hướng dẫn cụ thể triển khai thông suốt các dự án nguồn và lưới điện... Đối với những vướng mắc của các địa phương nêu tại cuộc họp, Bộ Công Thương sẽ tổng hợp, báo cáo Chính phủ để chỉ đạo các bộ, ngành liên quan khẩn trương xem xét, giải quyết theo thẩm quyền./.
