Đồng chí Đinh Hữu Học, Phó Chủ tịch Thường trực UBND tỉnh kiểm tra tình hình triển khai các dự án trên địa bàn xã Na Dương và xã Lộc Bình

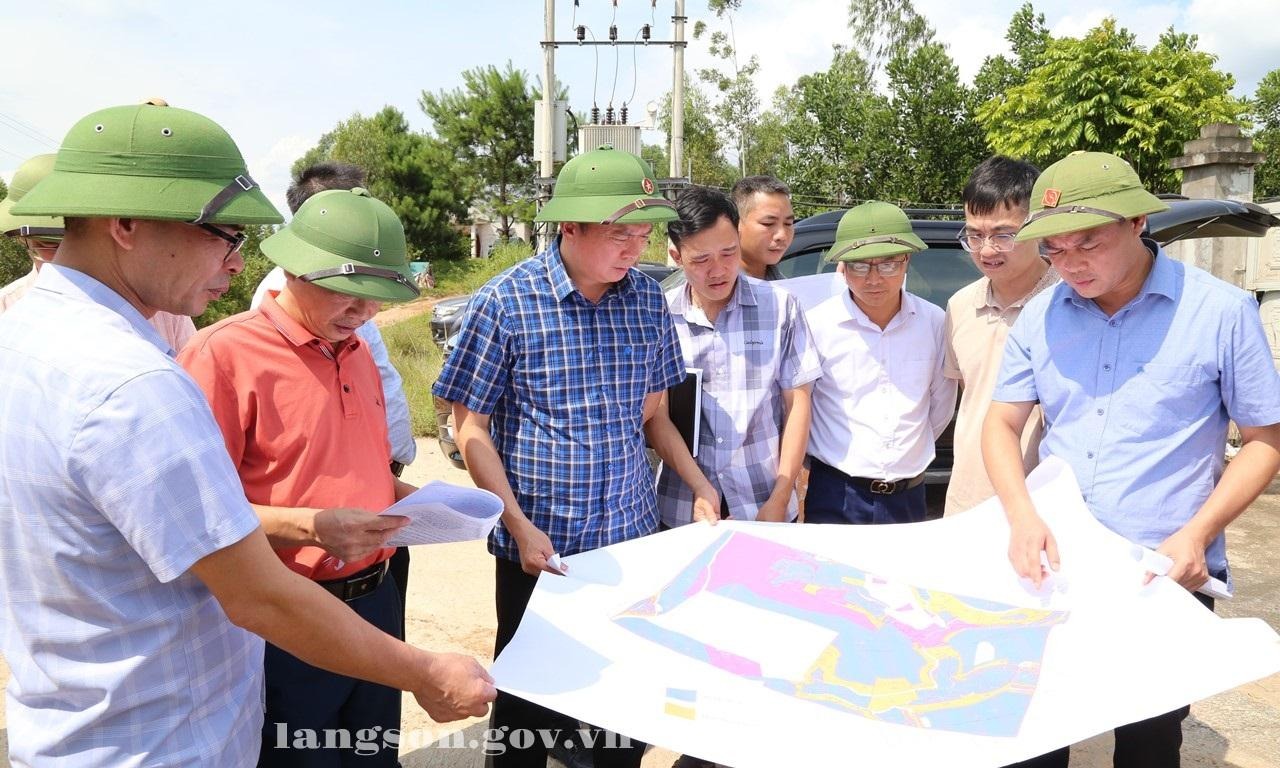

Chiều 18/7/2026, đoàn công tác của UBND tỉnh do đồng chí Đinh Hữu Học, Phó Chủ tịch Thường trực UBND tỉnh làm Trưởng đoàn kiểm tra tình hình triển khai các dự án: các Cụm công nghiệp (CCN) Na Dương 1, 2, 3; Xây dựng hạ tầng kỹ thuật, hạ tầng xã hội khu tái định cư và dân cư nông thôn xã Hữu Khánh; Cầu Lộc Bình số 1, Đường giao thông và Khu tái định cư xã Lục Thôn, tại xã Lộc Bình.

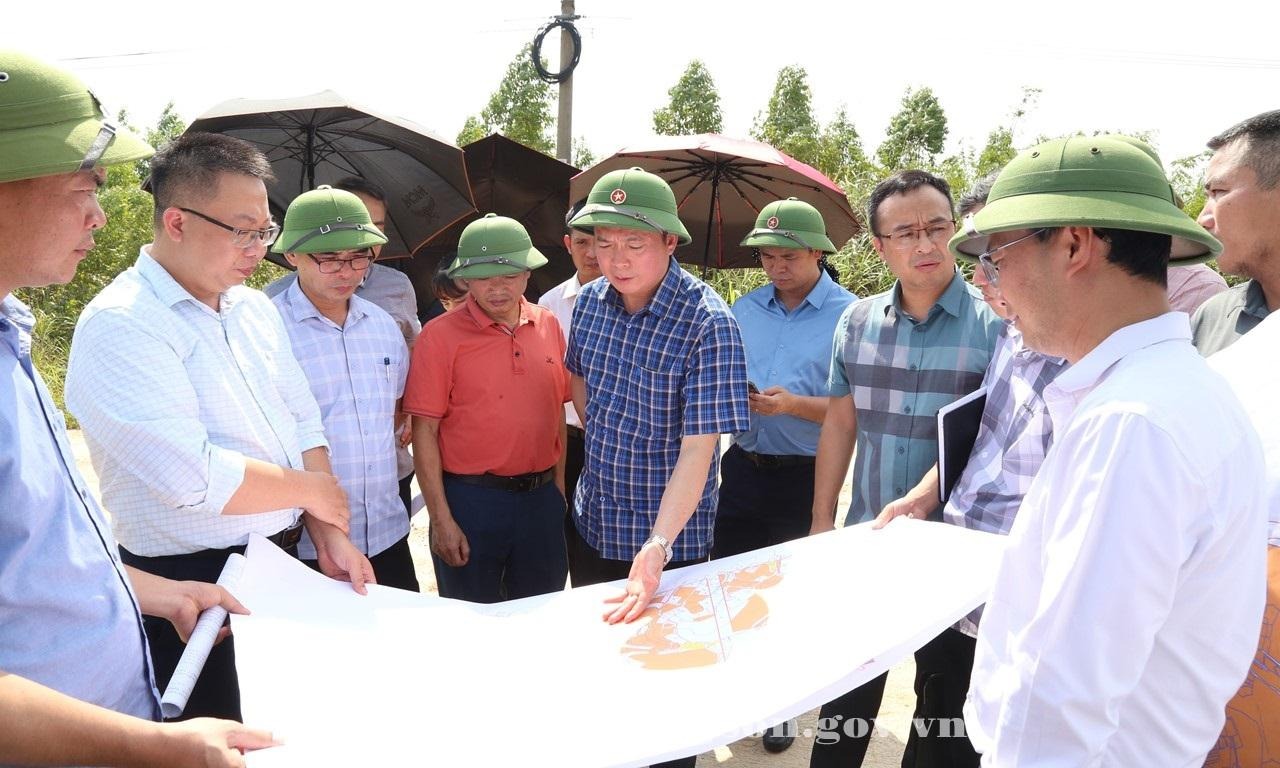

Theo báo cáo tại buổi kiểm tra, đến nay UBND xã Na Dương đã hoàn thành bàn giao mặt bằng được gần 47ha cho các dự án CCN Na Dương 1, 2, 3 (trong đó CCN Na Dương 1 đã bàn giao 6,8 ha, CCN Na Dương 2 bàn giao được 29,09 ha và CCN Na Dương 3 là 11,03 ha). Các chủ đầu tư cơ bản đã hoàn thành phần lớn thủ tục đầu tư sau chấp thuận chủ trương đầu tư như quy hoạch chi tiết, báo cáo nghiên cứu khả thi, đánh giá tác động môi trường, phòng cháy chữa cháy, thiết kế bản vẽ thi công... Hiện các dự án đang tập trung hoàn thiện các thủ tục còn lại về giao đất, cho thuê đất, chuyển mục đích sử dụng đất, chuyển mục đích sử dụng rừng, đấu nối giao thông và cấp giấy phép xây dựng. Nhìn chung, tiến độ thực hiện các dự án vẫn còn chậm so với yêu cầu của UBND tỉnh, một số nhiệm vụ chưa hoàn thành đúng thời hạn, đặc biệt là công tác giải phóng mặt bằng.

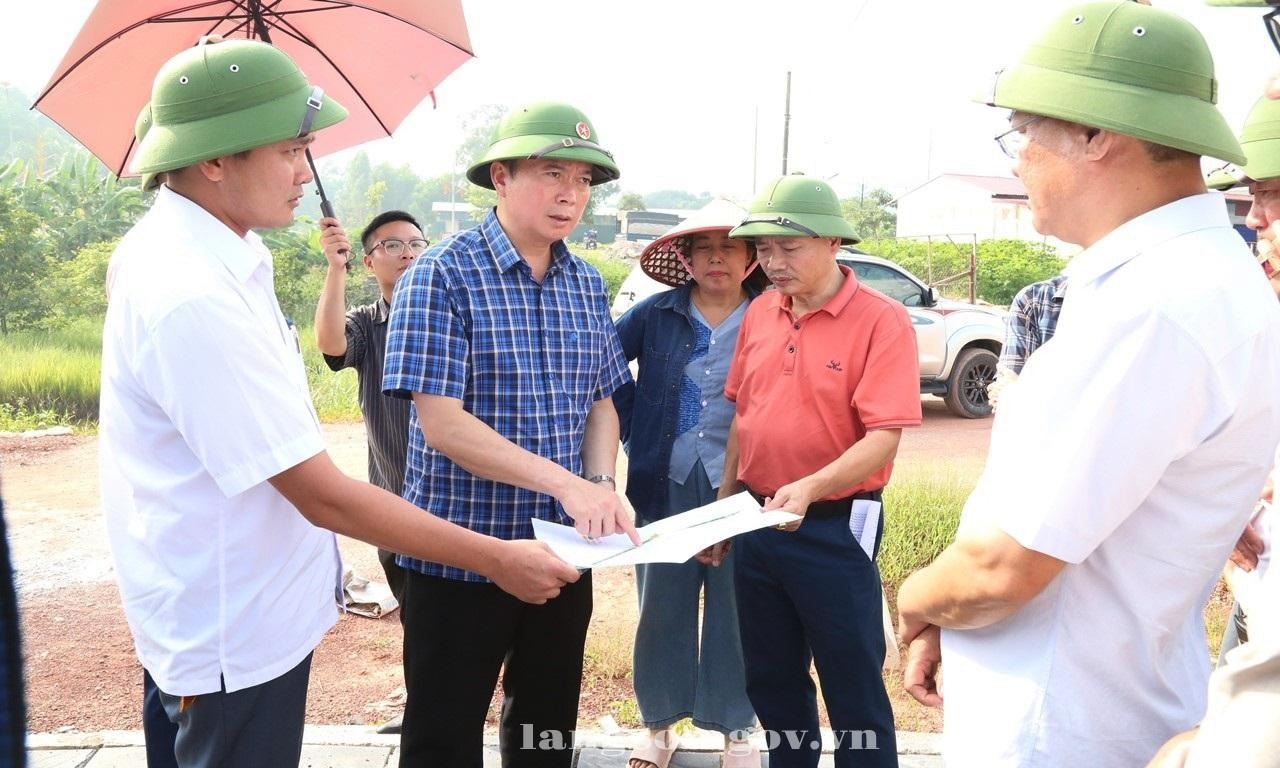

Dự án Xây dựng hạ tầng kỹ thuật, hạ tầng xã hội khu tái định cư và dân cư nông thôn xã Hữu Khánh, đến nay UBND xã Lộc Bình đã bàn giao mặt bằng được 41,39 ha, đạt 90,7%. Tuy nhiên, vẫn còn nhiều hộ không phối hợp trong công tác giải phóng mặt bằng; việc điều chỉnh dự án, điều chỉnh quy hoạch và đầu tư khu tái định cư của nhà đầu tư còn chậm.

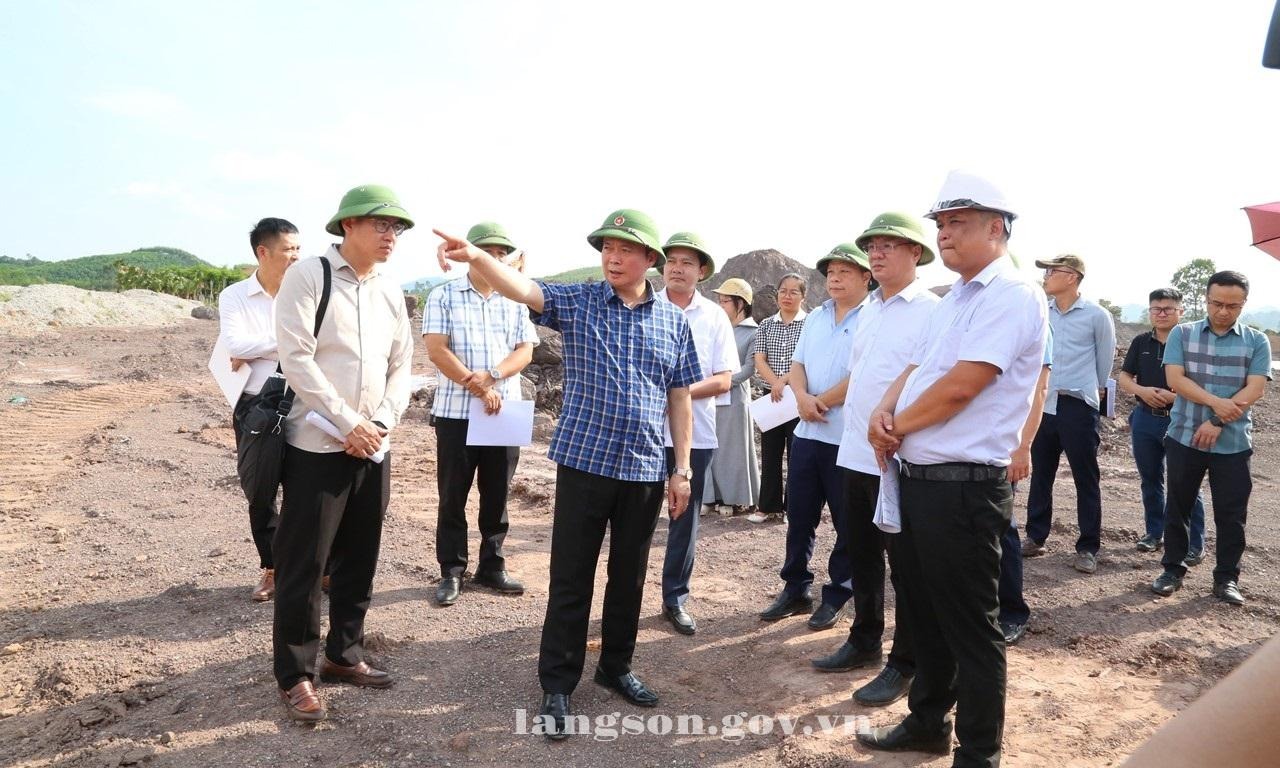

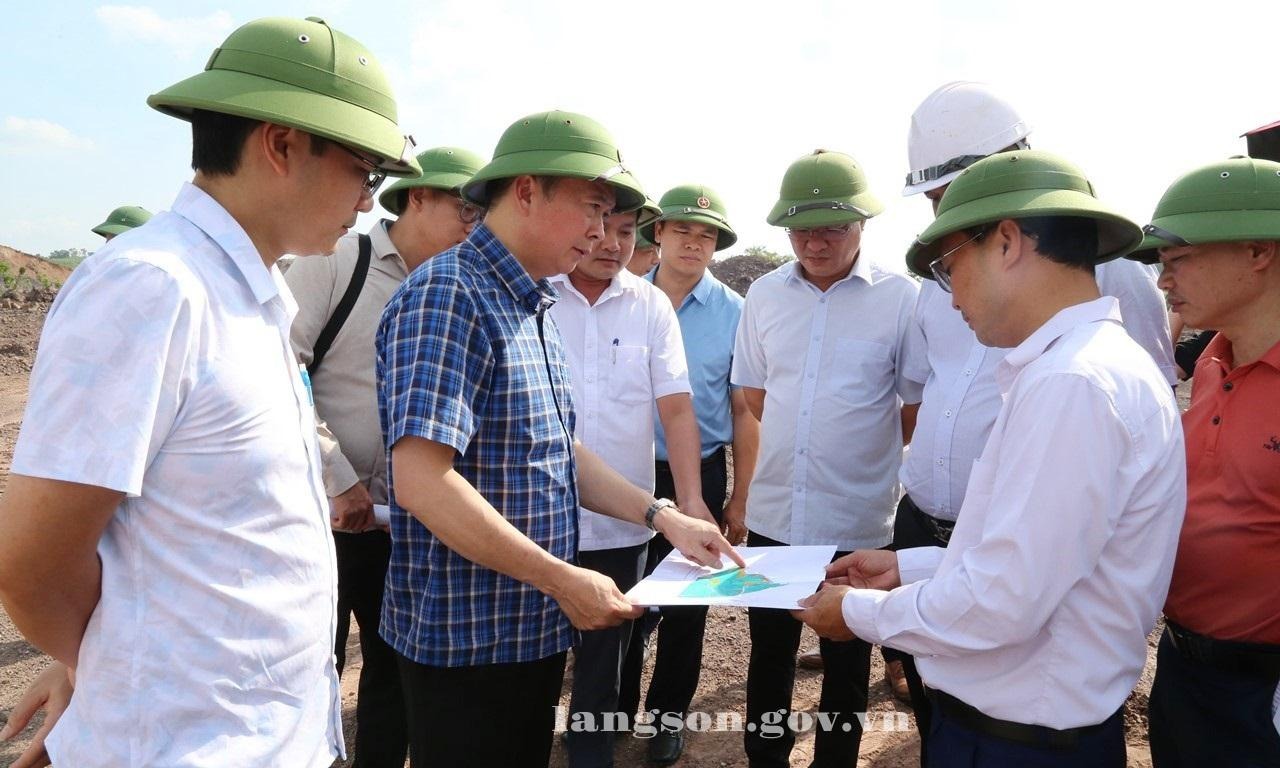

Đối với Dự án Cầu Lộc Bình số 1, Đường giao thông và Khu tái định cư xã Lục Thôn, công tác giải phóng mặt bằng cơ bản đã hoàn thành đối với nhiều hạng mục, một số hạng mục đã hoàn thành di chuyển hạ tầng kỹ thuật. Đến nay, vẫn còn một số hộ chưa nhận tiền và chưa bàn giao mặt bằng tuyến số 1, việc rà soát hồ sơ cưỡng chế gặp nhiều khó khăn do thay đổi đơn vị hành chính và hồ sơ lưu trữ,…

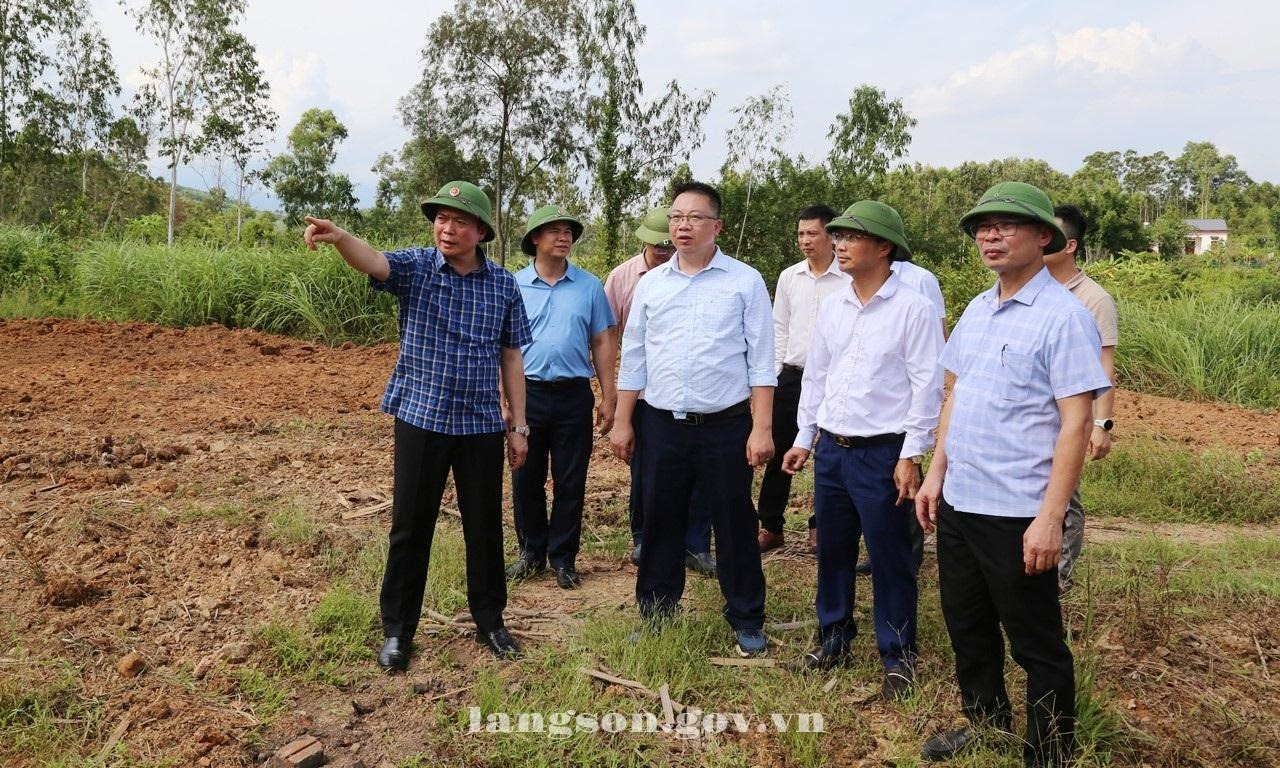

Tại buổi kiểm tra, các xã và nhà đầu tư dự án đã báo cáo, nêu rõ các khó khăn, vướng mắc liên quan đến công tác giải phóng mặt bằng, việc rà soát hồ sơ để thực hiện quy trình cưỡng chế, công tác bảo vệ thi công và hoàn thiện các thủ tục liên quan đến dự án; đồng thời, đề xuất các giải pháp đẩy nhanh tiến độ thực hiện dự án trong thời gian tới.

Phát biểu kết luận buổi kiểm tra, đối với dự án các CCN Na Dương 1, 2, 3, đồng chí Đinh Hữu Học, Phó Chủ tịch Thường trực UBND tỉnh yêu cầu UBND xã Na Dương chủ trì, phối hợp với với Trung tâm Phát triển quỹ đất tỉnh và các chủ đầu tư tiếp tục tập trung thực hiện công tác bồi thường, hỗ trợ, giải phóng mặt bằng; đồng thời, tập trung hoàn thiện hồ sơ giao đất, cho thuê ngay sau khi đủ điều kiện. Các sở, ngành theo chức năng, nhiệm vụ, tiếp tục phối hợp hoàn thiện phương án bồi thường, hỗ trợ, tái định cư; hướng dẫn, giải quyết kịp thời các thủ tục về cấp giấy phép xây dựng và các thủ tục liên quan.
Đối với các chủ đầu tư, đồng chí yêu cầu CCN Na Dương 1 khẩn trương hoàn thiện toàn bộ các thủ tục đầu tư còn lại để thực hiện động thổ triển khai thực hiện dự án; chủ đầu tư CCN Na Dương 2 thực hiện dọn dẹp mặt bằng, tập trung tối đa nguồn lực khởi công dự án; chủ đầu tư CCN Na Dương 3 khẩn trương gửi kế hoạch tiến độ thực hiện dự án về Sở Công Thương, tập trung hoàn thiện các thủ tục thuộc trách nhiệm để tổ chức khởi công dự án theo kế hoạch đã đăng ký vào ngày 05/8/2026. Đồng chí giao Sở Công Thương tiếp tục theo dõi, đôn đốc thực hiện các dự án đảm bảo tiến độ.
Về Dự án Xây dựng hạ tầng kỹ thuật, hạ tầng xã hội khu tái định cư và dân cư nông thôn xã Hữu Khánh, đồng chí yêu cầu UBND xã Lộc Bình khẩn trương hoàn thiện hồ sơ, đẩy nhanh tiến độ công tác giải phóng mặt bằng với phần diện tích còn lại. Nhà đầu tư tập trung huy động máy móc, nhân công để triển khai thi công hạ tầng kỹ thuật khu tái định cư từ ngày 01/8/2026.
Đối với Dự án Cầu Lộc Bình số 1, Đường giao thông và Khu tái định cư Lục Thôn, xã Lộc Bình, đồng chí Phó Chủ tịch Thường trực UBND tỉnh yêu cầu UBND xã Lộc Bình tập trung tháo gỡ khó khăn trong công tác giải phóng mặt bằng, rà soát kỹ từng trường hợp, hoàn thiện, củng cố hồ sơ để thực hiện cưỡng chế đối với những trường hợp đủ điều kiện, đồng thời thực hiện bảo vệ thi công công trình theo đúng quy định. Nhà đầu tư tập trung tối đa nguồn lực đẩy nhanh thi công hạ tầng khu tái định cư. Các sở, ngành theo chức năng, nhiệm vụ tiếp tục phối hợp kịp thời tháo gỡ các khó khăn, vướng mắc trong quá trình thực hiện dự án.
Thùy Linh
