Đồng chí Nguyễn Cảnh Toàn, Chủ tịch UBND tỉnh kiểm tra tiến độ triển khai các Dự án Mở rộng nâng công suất mỏ than Na Dương; Nhà máy nhiệt điện Na Dương II; kè chống sạt lở bờ sông Kỳ Cùng, xã Lộc Bình
Chiểu 27/10/2025, đồng chí Nguyễn Cảnh Toàn, Phó Bí thư Tỉnh uỷ, Chủ tịch UBND tỉnh đã kiểm tra tiến độ triển khai các dự án (DA) Mở rộng nâng công suất mỏ than Na Dương; Nhà máy nhiệt điện Na Dương II; kè chống sạt lở bờ sông Kỳ Cùng, xã Lộc Bình.

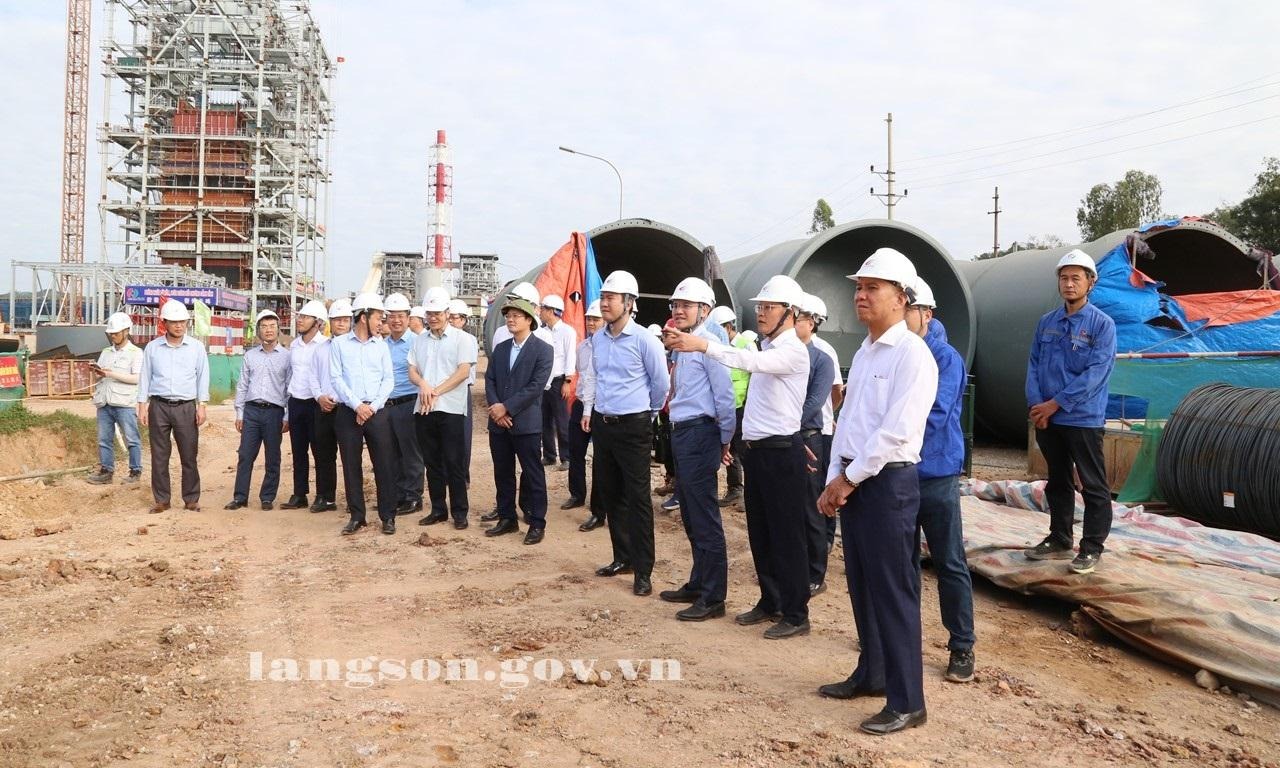

Quang cảnh buổi làm việc
DA Kè chống sạt lở bờ sông Kỳ Cùng với tổng chiều dài 2,97km, trong đó, đoạn qua thành phố Lạng Sơn (cũ) dài 2,05km; đoạn qua thị trấn Lộc Bình (cũ) dài 0,92km. DA thuộc nhóm B, công trình Nông nghiệp và Phát triển nông thôn, cấp III. Công trình có tổng mức đầu tư 200 tỷ đồng; chủ đầu tư là Ban Quản lý DA đầu tư xây dựng tỉnh, thời gian thực hiện DA trong giai đoạn 2022 - 2025.

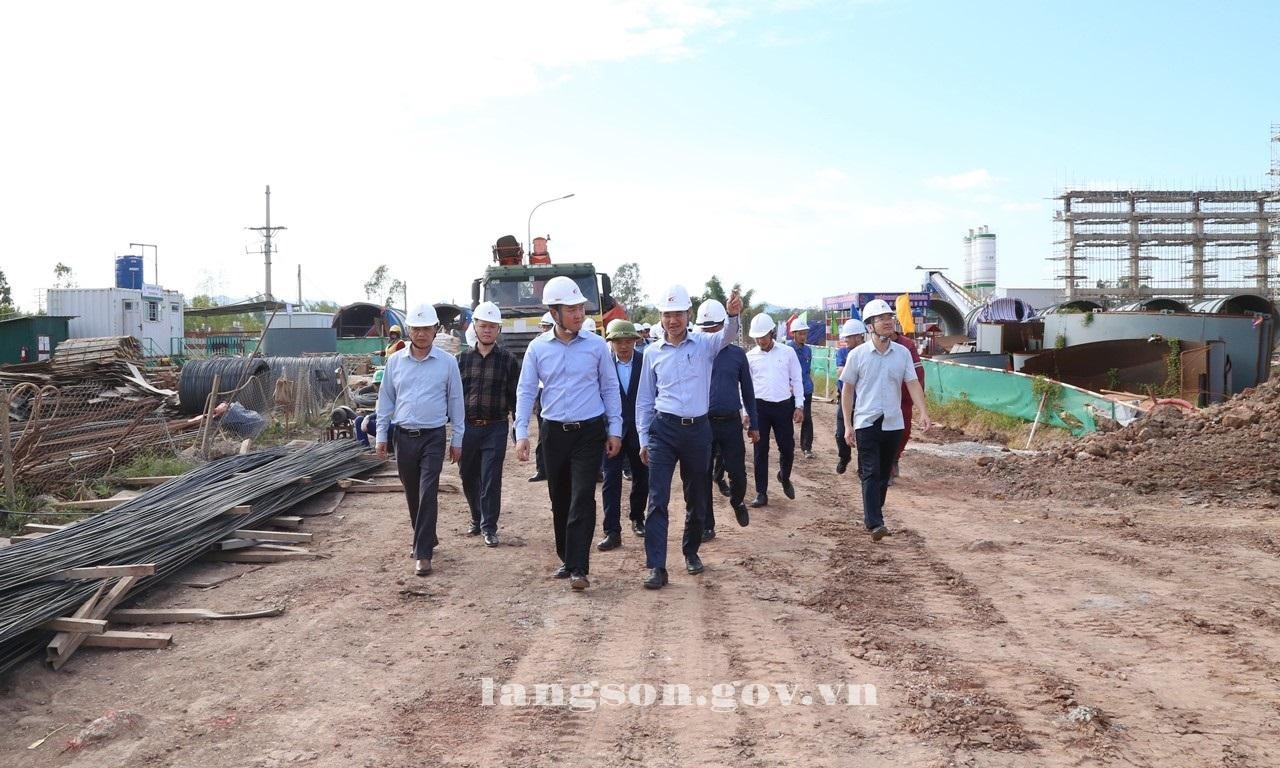

Đoàn công tác kiểm tra thực tế đoạn kè chống sạt lở bờ sông Kỳ Cùng
Về tiến độ triển khai DA, đối với công tác giải phóng mặt bằng (GPMB) tuyến kè khu vực Lộc Bình, đến nay đã vận động được 69/72 trường hợp đồng ý bàn giao mặt bằng, với tổng diện tích là 18.413,0 /19.047,7 m², đạt 96,7%. Còn 03 trường hợp phải di chuyển chỗ ở chưa bàn giao mặt bằng; đối với tuyến kè khu vực thành phố Lạng Sơn (cũ): đã tuyên truyền, vận động được 32 hộ nhất trí nhận tiền tạm ứng 80%, bàn giao mặt bằng trước 13.492,7m2 (chiều dài tuyến 536/2050m). Đối với công tác triển khai thi công đoạn kè khu vực Lộc Bình: đang triển khai thi công hoàn thành toàn bộ phần chân kè; mái kè dưới: 800m/920m; cơ kè: 700m/920m;... giá trị xây lắp đạt khoảng 75%. Đoạn kè khu vực thành phố Lạng Sơn (cũ): đã thực hiện: 150.000 tấm đan, 5.060m cọc các loại, tương đương 20% giá trị xây lắp. Hiện nay nhà thầu đang triển khai thi công trên phần diện tích được bàn giao mặt bằng, đã san gạt tạo mặt bằng được khoảng 300m.
Tại buổi kiểm tra, đồng chí Chủ tịch UBND tỉnh yêu cầu UBND xã Lộc Bình phối hợp với Chủ đầu tư và các sở, ngành, đơn vị liên quan tuyên truyền, vận động GPMB đối với 03 hộ dân còn lại để bàn giao mặt bằng cho DA, hoàn thành xong trước 30/11/2025.

Đoàn công tác kiểm tra thực tế khu vực khai trường mỏ than Na Dương

Đồng chí Nguyễn Cảnh Toàn, Chủ tịch UBND tỉnh thăm gian trưng bày mẫu hóa thạch cổ sinh tại trũng Na Dương, Công ty Than Na Dương (thuộc tuyến tham quan du lịch Công viên địa chất toàn cầu Lạng Sơn)
Đối với DA Mở rộng, nâng công suất mỏ than Na Dương, DA có tổng mức đầu tư trên 777 tỷ đồng, chủ đầu tư là Tổng công ty Công nghiệp mỏ Việt Bắc TKV-CTCP. Đến nay, chủ đầu tư đã hoàn thành toàn bộ hồ sơ thiết kế, thẩm định và cấp phép khai thác, về cơ bản các thủ tục để triển khai DA Mở rộng nâng công suất mỏ than Na Dương đã đảm bảo. Đồng thời, chủ đầu tư đang phối hợp với các cơ quan liên quan triển khai bồi thường GPMB 25 ha phục vụ bãi đổ thải giai đoạn II, phục vụ nắn suối, mở rộng khu đổ thải từ quý II/2026; đến tháng 10/2025 hoàn thành kiểm đếm 72 hộ, phê duyệt tạm 6 hộ, niêm yết phương án 23 hộ, hoàn thành xác định nguồn gốc đất 40 hộ...



Đoàn công tác kiểm tra thực tế tại Dự án Nhà máy Nhiệt điện Na Dương II

Đồng chí Chủ tịch UBND tỉnh thăm phòng Điều khiển trung tâm Công ty Nhiệt điện Na Dương
Đối với DA Nhà máy Nhiệt điện Na Dương II, nhà đầu tư DA là Tổng Công ty Điện lực TKV-CTCP; công suất thiết kế 110 MW, gồm 01 tổ máy; tổng vốn đầu tư 4.089 tỷ đồng; thời gian hoạt động của DA là 50 năm kể từ ngày nhà đầu tư được quyết định cho thuê đất... Đến nay chủ đầu tư đã và đang triển khai các nội dung liên quan đến thủ tục pháp lý triển khai DA; phối hợp triển khai công tác GPMB, thực hiện các thủ tục thuê đất. Đồng thời, các đơn vị thi công đã hoàn thành công tác thi công cọc đại trà, hoàn thành thi công phần móng các hạng mục công trình chính của DA, hoàn thành thi công phần thân ống khói; tiếp tục triển khai hệ thống xử lý than, xử lý đá vôi, bể dầu, khu vực làm mát và xử lý nước; triển khai các thủ tục để điều chỉnh DA Nhà máy nhiệt điện Na Dương II để bổ sung hạng mục bãi chứa tro xỉ và công trình bảo vệ môi trường vào DA...

Đại diện doanh nghiệp báo cáo tiến độ triển khai dự án tại buổi kiểm tra
Tại buổi kiểm tra, đại diện các sở, ngành, chủ đầu tư cùng các cơ quan liên quan đã tập trung thảo luận, nêu lên những khó khăn, vướng mắc trong việc triển khai thực hiện các DA liên quan đến công tác GPMB; vướng mắc về nguồn gốc đất; thủ tục chuyển đổi mục đích sử dụng đất rừng; một số hộ chưa đồng thuận về đơn giá, ranh giới thửa đất; cập nhật hướng tuyến vào các quy hoạch xây dựng liên quan…

Lãnh đạo Sở Công Thương phát biểu tại buổi kiểm tra
Đồng thời, đề xuất các giải pháp cụ thể để tháo gỡ vướng mắc, qua đó, đẩy nhanh tiến độ thực hiện các DA đảm bảo đúng tiến độ đề ra.

Đồng chí Nguyễn Cảnh Toàn, Chủ tịch UBND tỉnh phát biểu kết luận buổi kiểm tra
Kết luận buổi kiểm tra, đồng chí Nguyễn Cảnh Toàn, Chủ tịch UBND tỉnh đánh giá cao công tác phối hợp của các sở, ngành trong công tác hướng dẫn, phối hợp triển khai, kịp thời xử lý khó khăn, vướng mắc của các DA; đồng thời, đánh giá cao vai trò điều chỉnh kịp thời trong hoạt động sản xuất kinh doanh của Tập đoàn Than và Công ty Nhiệt điện Na Dương, góp phần tạo công ăn việc làm, thu nhập ổn định cho người lao động, tiếp tục đóng góp số thu thuế quan trọng cho ngân sách và quan tâm thực hiện chính sách an sinh xã hội tại địa bàn.
Để đẩy nhanh tiến độ thực hiện các DA trong thời gian tới, đồng chí Chủ tịch UBND tỉnh đồng ý đưa DA Mở rộng, nâng công suất mỏ than Na Dương vào các công trình DA trọng điểm năm 2026 và các năm tiếp theo để tập trung lãnh đạo chỉ đạo. Sở Nông nghiệp và Môi trường (NN&MT) chủ trì, phối hợp với UBND xã Na Dương và các cơ quan liên quan rà soát, cập nhật, bổ sung chỉ tiêu sử dụng đất còn thiếu trong quy hoạch, kế hoạch sử dụng đất giai đoạn 2026 - 2030, đáp ứng nhu cầu sử dụng đất của Công ty, phục vụ mở rộng khai trường và bãi đố thải; hướng dẫn, hỗ trợ Công ty thực hiện trình tự, thủ tục thu hồi đất, bồi thường, hỗ trợ, tái định cư tập trung theo quy định. UBND xã Na Dương tiếp tục phối hợp với Công ty Than Na Dương đẩy nhanh công tác kiểm đếm, xét duyệt, phê duyệt và chi trả bồi thường, GPMB, bảo đảm tiến độ triển khai DA; kịp thời báo cáo UBND tỉnh trước 15/11/2025 các khó khăn, vướng mắc vượt thẩm quyền để xem xét, giải quyết. Sở Tài chính chủ trì, phối hợp với các cơ quan liên quan tham mưu, đề xuất UBND tỉnh xem xét, đưa DA Mở rộng, nâng công suất mỏ than Na Dương vào danh mục các DA trọng điểm của tỉnh giai đoạn 2026-2030, làm cơ sở ưu tiên chỉ đạo, hỗ trợ trong quá trình triển khai.
Đối với DA Nhà máy Nhiệt điện Na Dương II, Sở NN&MT chủ trì, phối hợp với UBND xã Na Dương và các cơ quan liên quan hướng dẫn, hỗ trợ Chủ đầu tư trong việc hoàn thiện thủ tục đất đai, đối với các hạng mục tuyến ống cấp nước, băng tải thải xỉ, bãi chứa tro xỉ và các công trình phụ trợ của DA; rà soát, đề xuất bổ sung chỉ tiêu sử dụng đất phù hợp nhu cầu triển khai các hạng mục mở rộng, đảm bảo tiến độ, đưa DA vào vận hành năm 2026. Sở Tài chính chủ trì, phối hợp với các cơ quan liên quan khẩn trương thẩm định, tham mưu UBND tỉnh chấp thuận chủ trương đầu tư DA bãi chứa tro xỉ và các công trình xử lý môi trường thuộc Nhà máy Nhiệt điện Na Dương và Na Dương II; hướng dẫn Chủ đầu tư hoàn thiện hồ sơ, thủ tục liên quan đến giá đất, kinh phí bồi thường, hỗ trợ theo quy định. Sở Công Thương phối hợp với các cơ quan liên quan hướng dẫn, thẩm định hồ sơ thiết kế các hạng mục công trình phụ trợ do Chủ đầu tư trình.
Đối với DA Đường dây 110kV từ TBA 110kV Lạng Sơn – Nhiệt điện Na Dương (3 mạch), theo tiến độ Quy hoạch điện VIII điều chỉnh dự án Nhà máy Nhiệt điện Na Dương II, để giải tỏa công suất cho nhà máy (Nhiệt điện Na Dương 1 + Nhiệt điện Na Dương II), hoàn thành trước ngày 31/12/2026. Để đáp ứng tiến độ của DA, đồng chí Chủ tịch UBND tỉnh đề nghị, UBND các xã Công Sơn, Lộc Bình, Na Dương, Lợi Bác, phường Tam Thanh, Kỳ Lừa trên cơ sở phương án tuyến, vị trí công trình thuộc DA đi qua địa bàn, thực hiện rà soát, tổ chức lập, thẩm định, cập nhật quy hoạch theo thẩm quyền hoặc trình cấp có thẩm quyền, đảm bảo tính thống nhất đồng bộ, làm cơ sở triển khai DA theo quy định; thực hiện trách nhiệm trong công tác bồi thường, hỗ trợ, tái định cư; kiểm tra, giám sát tiến độ thực hiện DA theo quy định của pháp luật. Các sở, ngành liên quan thẩm định thiết kế cơ sở, thiết kế triển khai sau thiết kế cơ sở đối với DA theo quy định; phối hợp, chuẩn bị các thủ tục, điều kiện cần thiết để khởi công DA trong tháng 01/2026./.
