Lãnh đạo UBND tỉnh kiểm tra tình hình xuất nhập khẩu hàng hoá và triển khai các dự án thuộc Đề án thí điểm xây dựng cửa khẩu thông minh khu vực cửa khẩu quốc tế Hữu Nghị

Ngày 12/3/2026, Đoàn công tác của tỉnh do đồng chí Đinh Hữu Học, Uỷ viên Ban Thường vụ Tỉnh uỷ, Phó Chủ tịch Thường trực UBND tỉnh làm Trưởng đoàn đã đi kiểm tra tình hình xuất nhập khẩu hàng hoá và triển khai các dự án thuộc Đề án thí điểm xây dựng cửa khẩu thông minh khu vực cửa khẩu quốc tế Hữu Nghị.

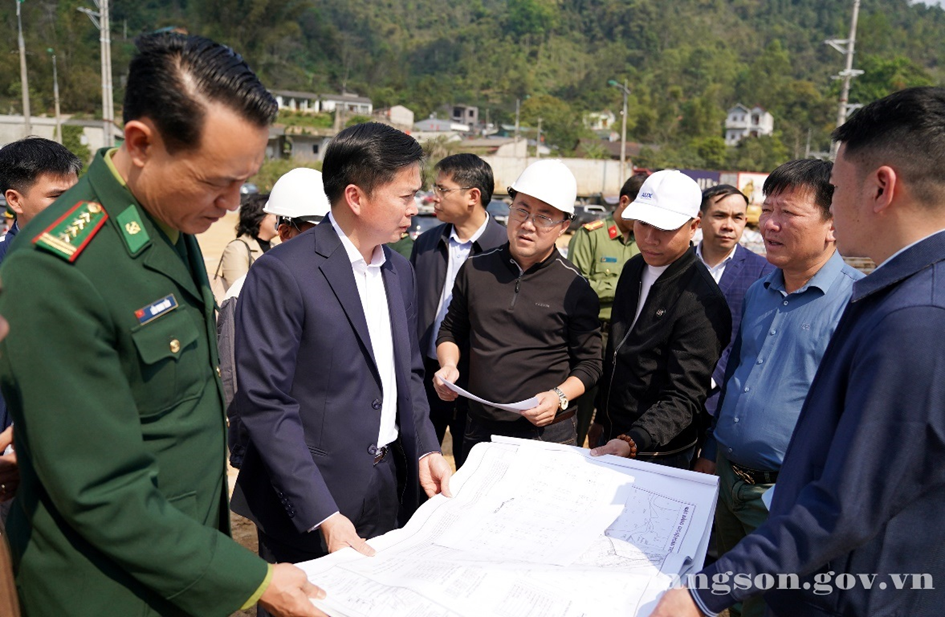

Đồng chí Đinh Hữu Học, Uỷ viên Ban Thường vụ Tỉnh uỷ, Phó Chủ tịch Thường trực UBND tỉnh kiểm tra tình hình xuất nhập khẩu hàng hoá và tiến độ triển khai các dự án thuộc Đề án thí điểm xây dựng cửa khẩu thông minh tại khu vực bến xe Bảo Nguyên

Trong chương trình, đồng chí Đinh Hữu Học, Uỷ viên Ban Thường vụ Tỉnh uỷ, Phó Chủ tịch Thường trực UBND tỉnh cùng đoàn công tác đã đi kiểm tra thực tế tình hình xuất nhập khẩu hàng hoá và tiến độ triển khai các dự án thuộc Đề án thí điểm xây dựng cửa khẩu thông minh tại khu vực bến xe Bảo Nguyên (mốc 1088/2 - 1089) và khu vực triển khai dự án nhà làm việc liên ngành; bến xe Xuân Cương (khu vực mốc 1119 - 1120).

Tiếp ngay sau đó, đồng chí Đinh Hữu Học, Uỷ viên Ban Thường vụ Tỉnh uỷ, Phó Chủ tịch Thường trực UBND tỉnh đã có buổi làm việc với các lực lượng chức năng khu vực cửa khẩu và các doanh nghiệp có liên quan.

Theo báo cáo của các cơ quan, đơn vị, từ đầu năm 2026 đến nay, hoạt động xuất nhập khẩu hàng hoá qua các cửa khẩu trên địa bàn tỉnh diễn ra sôi động, lưu lượng phương tiện và kim ngạch xuất nhập khẩu tiếp tục duy trì đà tăng trưởng tích cực; hiệu suất thông quan luôn ở mức cao, đặc biệt là trong những ngày cuối tháng 01 và đầu tháng 02 khi nhu cầu mua bán giao thương hàng hoá hai bên tăng lên để chuẩn bị cho dịp Tết Nguyên Đán.


Đồng chí Đinh Hữu Học, Uỷ viên Ban Thường vụ Tỉnh uỷ, Phó Chủ tịch Thường trực UBND tỉnh nghe báo cáo tiến độ việc triển khai dự án nhà làm việc liên ngành

Công tác phối hợp giữa các lực lượng chức năng được duy trì đảm bảo chặt chẽ, linh hoạt, chủ động, kịp thời trao đổi thông tin, thống nhất phương án xử lý các tình huống phát sinh trong quá trình thông quan. Từ đầu năm đến ngày 10/3/2026, tổng phương tiện chở hàng hoá xuất nhập khẩu thông quan qua các cửa khẩu trên địa bàn tỉnh đạt 104.380 xe, tăng 24% so với cùng kỳ năm 2025 (trong đó xuất khẩu đạt trên 25.300 xe, tăng 39,9%; nhập khẩu trên 79.000 xe, tăng 19%). Tổng thu ngân sách nhà nước từ hoạt động xuất nhập khẩu đạt khoảng 3.700 tỷ đồng, tăng 162% so với cùng kỳ năm 2025. Tổng kim ngạch xuất nhập khẩu các loại hình đạt trên 17.995 triệu USD, tăng 44% so với cùng kỳ năm 2025.


Lãnh đạo Ban Quản lý dự án đầu tư xây dựng tỉnh báo cáo tình hình triển khai các dự án

Về tình hình thực hiện các dự án đầu tư công thuộc Đề án thí điểm xây dựng cửa khẩu thông minh: Dự án Mở rộng đường vận chuyển hàng hóa chuyên dụng tại khu vực mốc 1119-1120 cửa khẩu quốc tế Hữu Nghị đến nay cơ bản đảm bảo đủ mặt bằng để thi công đào nền đường giai đoạn 2. Luỹ kế giá trị xây lắp ước đạt 48,10 tỷ đồng, đạt 60,8% giá trị hợp đồng. Lũy kế giải ngân đến nay đạt 82,36% kế hoạch vốn được giao.

Đối với Dự án Mở rộng đường chuyên dụng vận chuyển hàng hóa khu vực mốc 1088/2-1089 cửa khẩu quốc tế Hữu Nghị, đến nay đã cơ bản đảm bảo đủ mặt bằng để thi công công trình. Hiện nhà thầu đã triển khai thi công hoàn thành mặt bằng bãi đúc dầm, đã phát quang toàn bộ tuyến vị trí xây dựng cầu, lắp đặt xong trạm biến áp để cấp điện cho công trình, thi công hoàn thành 02/03 bệ đúc dầm. Lũy kế giá trị giải ngân đến nay đạt 100% kế hoạch vốn được bố trí.


Lãnh đạo Công ty Cổ phần Hữu Nghị Xuân Cương phát biểu ý kiến

Đối với Dự án Đầu tư xây dựng Nhà làm việc liên ngành cho các lực lượng chức năng tại đường chuyên dụng vận chuyển hàng hoá mốc 1088/2 - 1089 đã bàn giao mặt bằng diện tích đạt 100%. Về công tác thi công, đến nay tổng giá trị khối lượng thi công ước đạt 5,5 tỷ đồng, gồm các hạng mục san nền, đường dây trung thế, nhà làm việc, xây kè. Lũy kế giá trị giải ngân tư đến nay đạt 100% kế hoạch vốn được giao.

Tại buổi kiểm tra, các cơ quan, đơn vị, lực lượng chức năng tại khu vực cửa khẩu đã báo cáo, đề xuất một số nội dung còn khó khăn vướng mắc liên quan đến công tác giải phóng mặt bằng, công tác đắp đất, san nền của dự án; việc phê duyệt phương án bồi thường, hỗ trợ và tái định cư cho dự án; đề xuất các giải pháp tăng cường hoạt động thông quan hàng hoá xuât nhập khẩu...


Đồng chí Đinh Hữu Học, Uỷ viên Ban Thường vụ Tỉnh uỷ, Phó Chủ tịch Thường trực UBND tỉnh phát biểu kết luận tại buổi kiểm tra

Phát biểu kết luận buổi kiểm tra, đồng chí Đinh Hữu Học, Uỷ viên Ban Thường vụ Tỉnh uỷ, Phó Chủ tịch Thường trực UBND tỉnh ghi nhận, đánh giá cao sự phối hợp chặt chẽ giữa các cơ quan, đơn vị, lực lượng chức năng cùng những kết quả đạt được trong hoạt động xuất nhập khẩu tại khu vực cửa khẩu thời gian qua. Về nhiệm vụ thời gian tới, đồng chí yêu cầu các sở, ngành, cơ quan, đơn vị, lực lượng chức năng tiếp tục tăng cường công tác phối hợp, triển khai hiệu quả các giải pháp thúc đẩy hoạt động thông quan hàng hoá qua các cửa khẩu qua địa bàn tỉnh.

Đồng chí Phó Chủ tịch Thường trực UBND tỉnh giao Ban Quản lý Khu kinh tế cửa khẩu Đồng Đăng - Lạng Sơn chủ trì, phối hợp với các cơ quan liên quan tổ chức rà soát hệ thống cơ sở hạ tầng tại các cửa khẩu, các hệ thống trang thiết bị phục vụ Nền tảng cửa khẩu số, báo cáo, đề xuất UBND tỉnh các giải pháp thực hiện phù hợp với tình hình thực tế. Các sở, ban, ngành có liên quan theo chức năng, nhiệm vụ phối hợp triển khai các giải pháp kịp thời tháo gỡ các khó khăn, vướng mắc trong quá trình thực hiện nhiệm vụ.

Về triển khai các dự án thuộc Đề án thí điểm xây dựng cửa khẩu thông minh, đồng chí Phó Chủ tịch Thường trực UBND tỉnh giao Ban Quản lý dự án đầu tư xây dựng tỉnh chỉ đạo các nhà thầu thi công tập trung nhân lực, máy móc, thiết bị, tổ chức thi công, đảm bảo chất lượng, tiến độ đã đề ra. UBND xã Đồng Đăng và UBND xã Hoàng Văn Thụ tiếp tục thực hiện tốt công tác tuyên truyền, vận động nhân dân, khẩn trương giải quyết dứt điểm các vị trí còn tồn tại, vướng mắc, đẩy nhanh tiến độ giải phóng mặt bằng các dự án trên địa bàn theo yêu cầu và kế hoạch đã đề ra. Các doanh nghiệp khẩn trương hoàn thiện các thủ tục pháp lý theo quy định, tập trung nguồn lực để triển khai dự án theo tiến độ đã cam kết./.


Máy móc thi công tại dự án nhà làm việc liên ngành

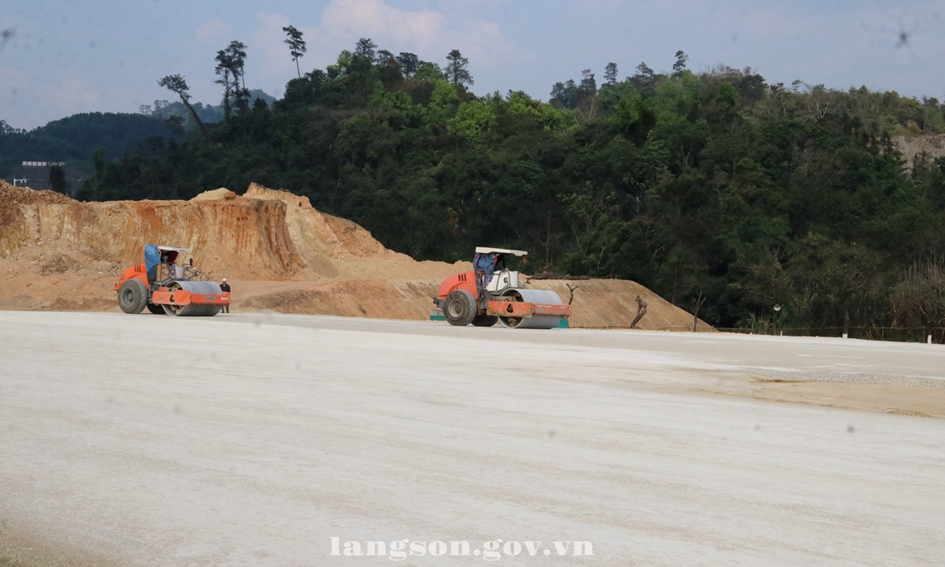

Thi công mở rộng Đường vận chuyển hàng hóa khu vực mốc 1119 - 1120 cửa khẩu quốc tế Hữu Nghị

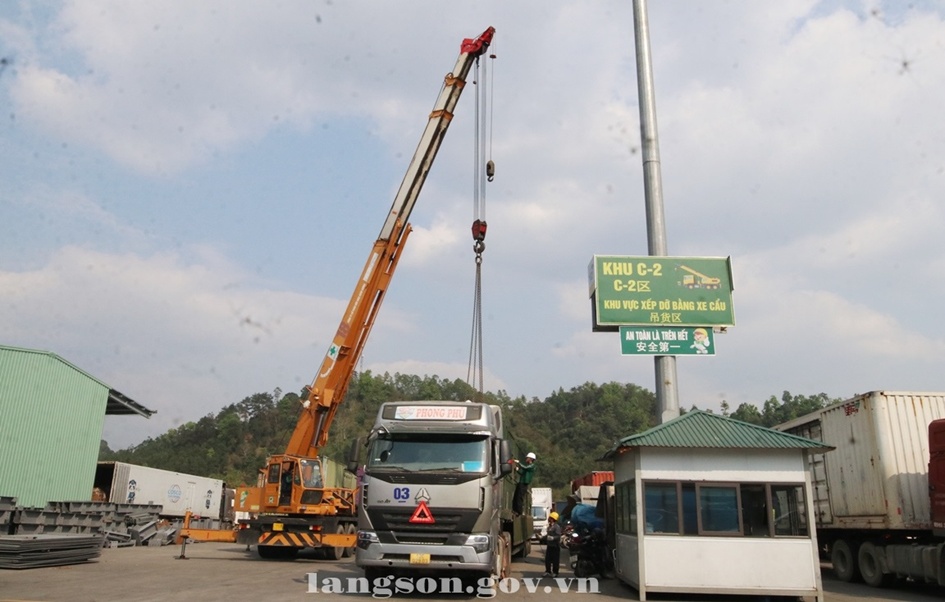

Hoạt động xếp dỡ hàng tại bến xe Xuân Cương

Bích Diệp
